施工面積 | 114㎡ |
---|---|
工期 | 1日 |
最大沈下量 | 72mm |
エリア | 福岡県 |
福岡県内の金属加工工場の施工事例です。 経年による地盤沈下により工場内の通路の床がたわみ、壁と床の間にすき間が発生していました。 床のたわみ、壁と床の間の隙間解消のために沈下修正工事を行いました。 操業を止めずに1日という短工期で施工できることから、アップコン工法をご採用いただきました。
資機材一式を搭載したトラックを所定の位置に駐車し、使用機材の準備をします。

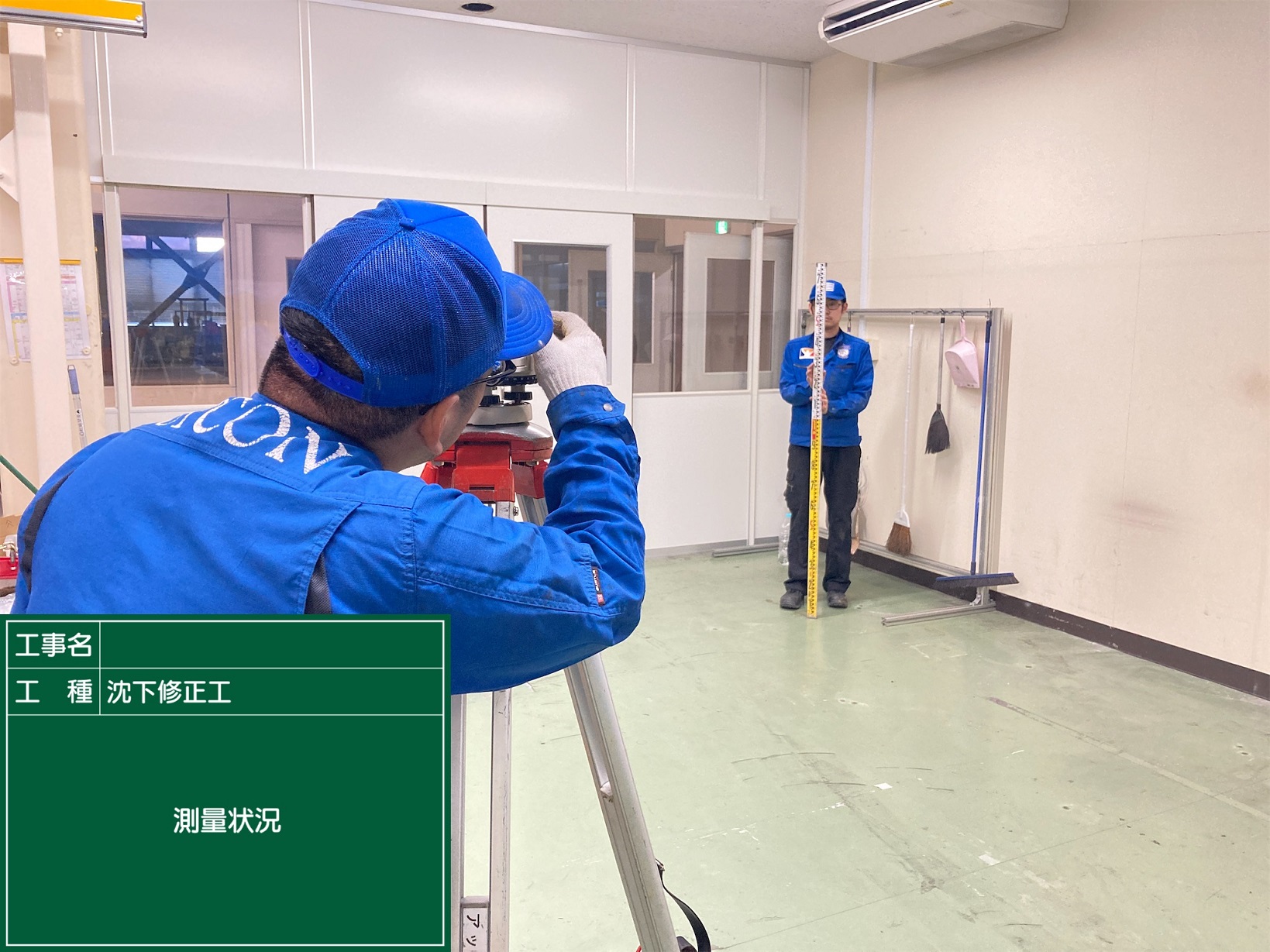

現況の床の高さを把握するため、レーザー墨出し器で測量を行います。
注入ガンの準備を行い、注入ホース(延長約80m)を施工箇所まで敷設します。

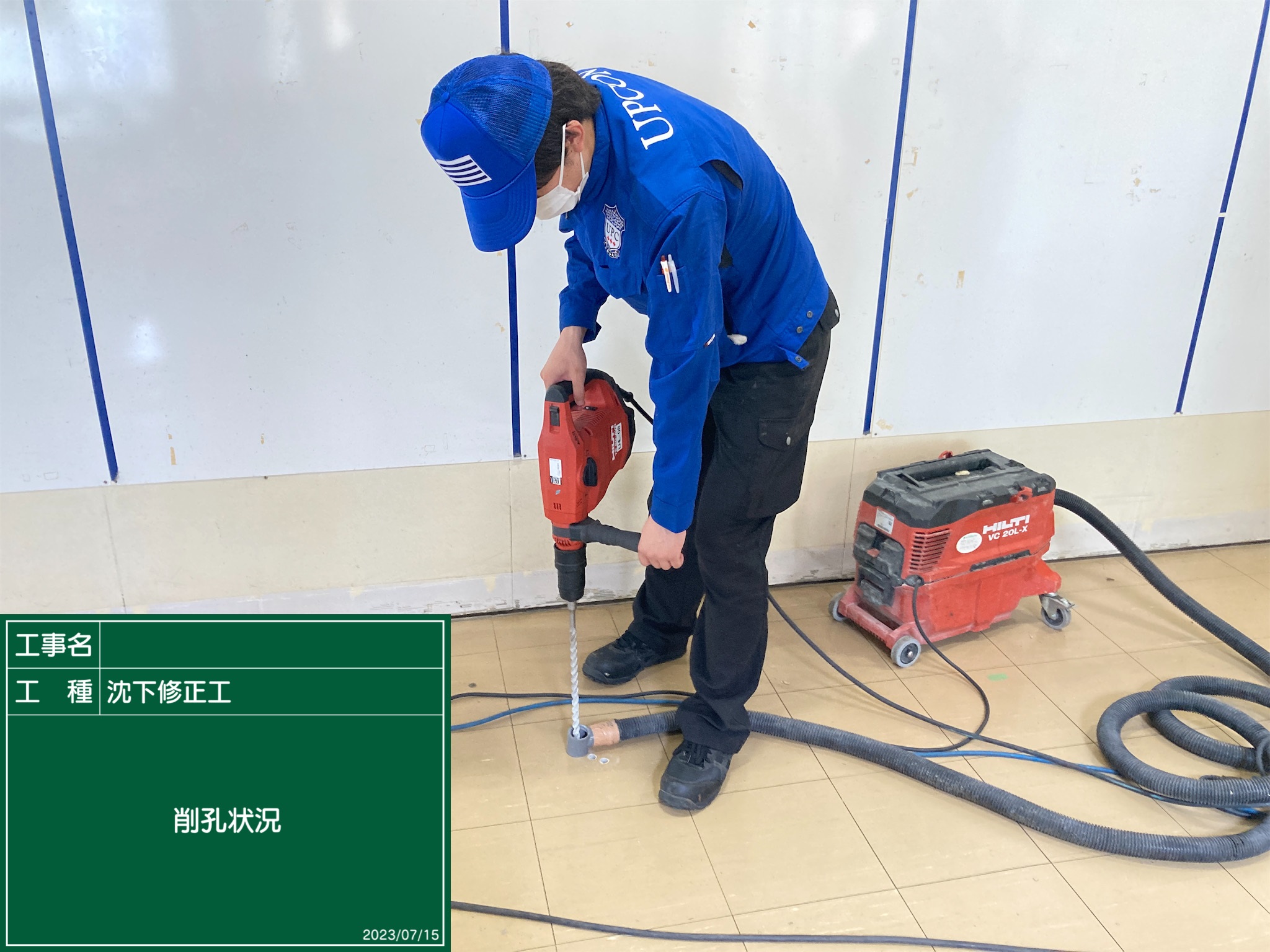

注入位置をマーキング後、16㎜(1円玉より小さい穴)のドリルで1m間隔で削孔します。
地盤内に注入されたウレタンの影響範囲は半径1~1.5mのため、アップコンでは漏れなく充填されるように樹脂の注入間隔を原則1mおきに設定しています。
削孔時は集塵機を使用し、粉塵が飛散しないように吸引しながら削孔します。

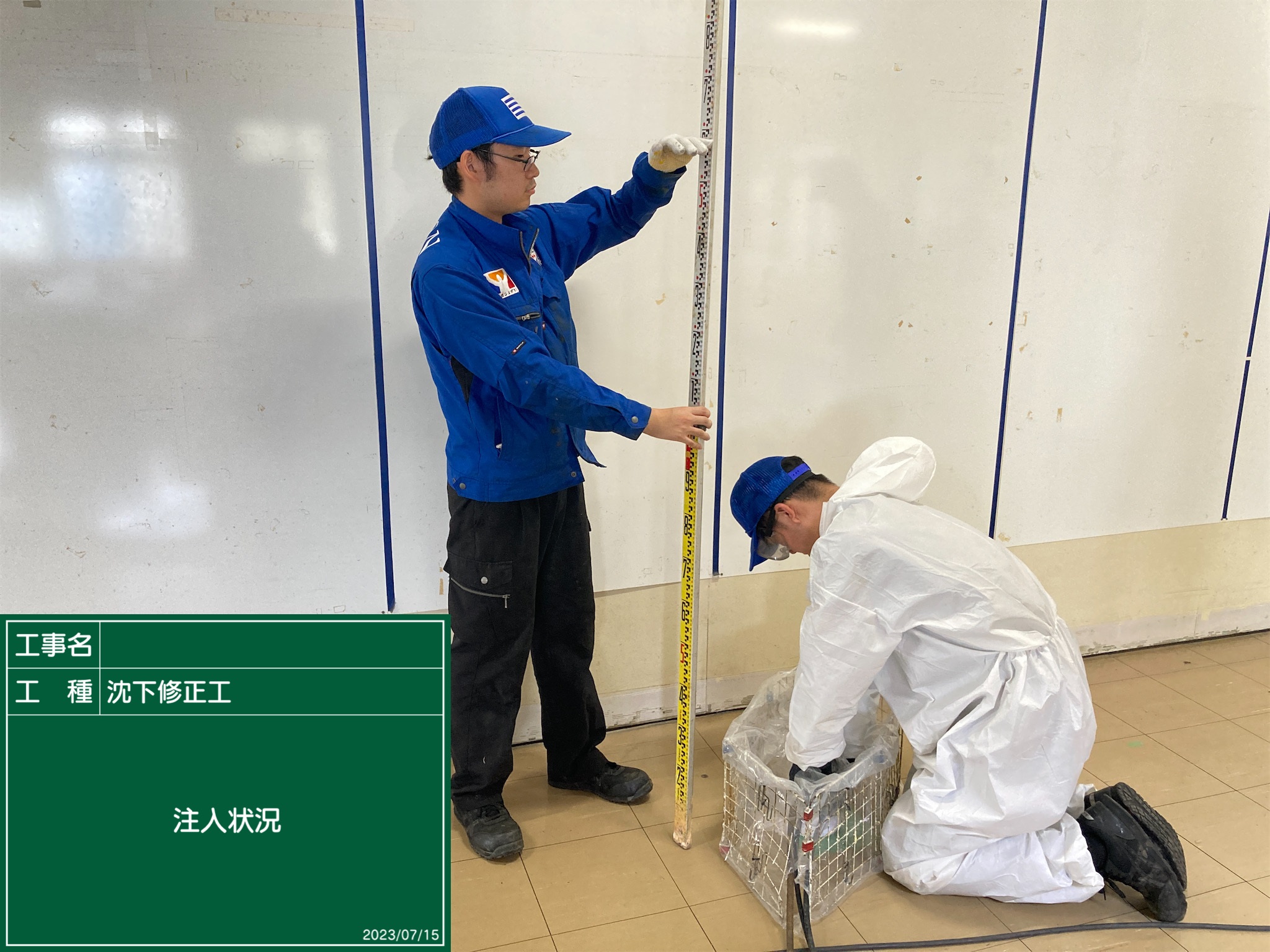

レーザー墨出し器で高さを確認しながらウレタン注入作業を行います。
ウレタン注入後はCCDカメラを使用して充填確認を行います。

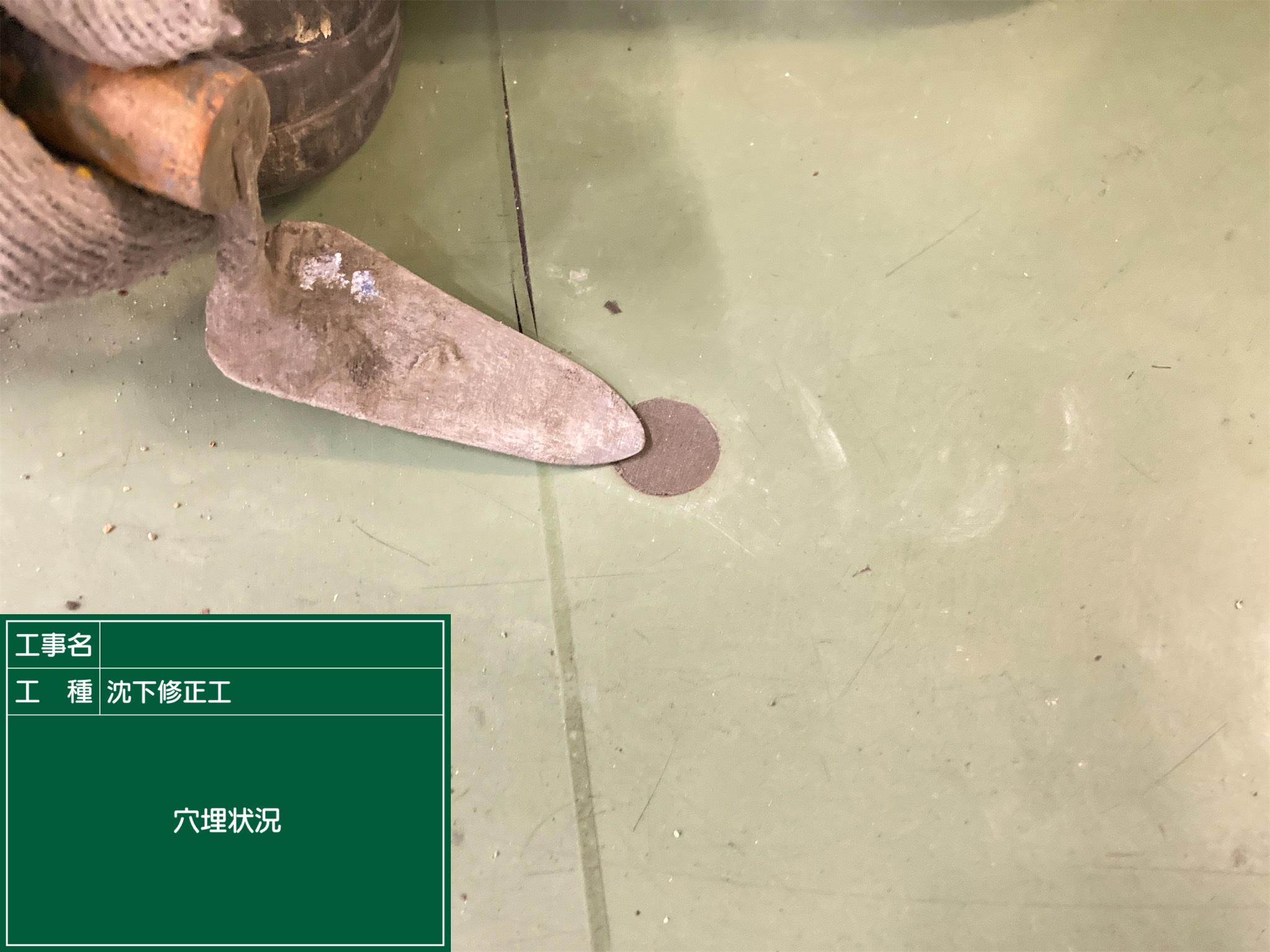

無収縮モルタルにより注入孔の穴埋めを行います。
施工場所の清掃を行い、注入等で出た廃材、ホースを車輌に積み込み作業完了です。

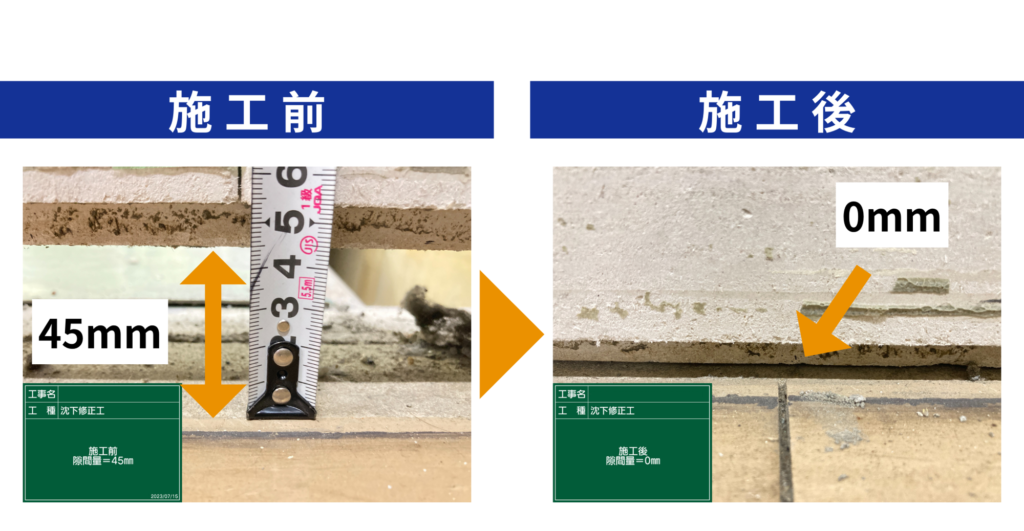

土間コンクリート下にウレタン樹脂を注入し、沈下修正工事を行いました。 最大72mm沈下していた箇所を含め、施工範囲内を管理値以内に修正しました。 沈下修正により壁と床の間に生じていたすき間も解消されました。
「床・壁・天井に隙間が発生している」 「床の補修をしたいが工場の操業を止めたくない」 アップコンにはこのような、工場のコンクリート床の補修相談を日々多くいただきます。 コンクリート床の補修でお困りの際は、お気軽にお問い合わせください。
